有些企业谈计划策略,喜欢把 MTS 和 MTO 讲成一道选择题。
要么按库存生产,要么按订单生产;
要么先做货,要么后做货;
要么追求快交付,要么接受长交期。
真正的分野,根本不在库存多少。
真正的分野,在于一句更硬的话:
企业到底把承诺建立在哪里。
MTS 的承诺,主要建立在共享库存和前置准备上。
MTO 的承诺,主要建立在真实订单和资源锁定上。
前者说的是:“你来要的时候,我已经准备好了。”
后者说的是:“你这张单一旦确认,我就围着这张单组织兑现。”
这不是快和慢的差别,也不是先进和落后的差别,而是两种完全不同的承诺方式。
真正理解 MTS 和 MTO,不能只盯生产,不然永远看不穿。得从承诺逻辑往下看,看它们各自把风险放在哪里,把确定性建在哪里,把计划由什么触发,把库存为谁服务。
一、不是做货时点,而是需求依据不同
MTS 和 MTO 最先分开的地方,不在工厂,而在需求端。
MTS 面对的,是一个需求池。
企业不是先等某一张单子落下来再行动,而是先根据市场规律、历史节奏、需求结构、补货逻辑,判断未来大致需要什么,然后提前把供给准备起来。
也就是说,MTS 的出发点,不是“某个客户现在要什么”,而是“市场整体大概率会要什么”。
MTO 不一样。
它面对的,不再是一个平均化需求池,而是一个更具体的对象:订单。
不是大概,不是平均,不是趋势,而是这一个客户、这一个配置、这一个时点、这一个承诺。
因为需求依据一变,后面整条计划链就都会变。
MTS 更相信预测、补货和共享。
MTO 更相信订单、触发和隔离。
前者是在管理“未来可能发生什么”,
后者是在管理“这张单子已经发生了什么”。

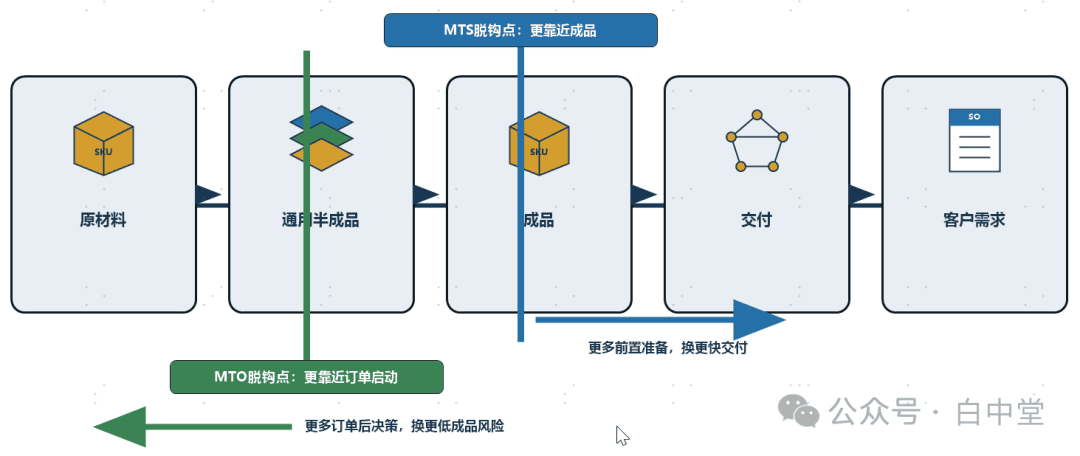

二、脱钩点放在哪里
MTS 的脱钩点,往往更靠前。
企业会把部分不确定性在成品层、成品附近,甚至某些关键补货层提前消化掉。客户看到的是“来单即响应”,企业内部真正做的,是提前把波动吃掉一部分。
所以,MTS 的库存,不只是货,更像一堵墙。
墙的作用,是把市场波动先挡一挡,不要让客户等,也不要让后端每天都在临时起跑。
MTO 的脱钩点则更靠后。
它不会轻易把成品提前做出来,而是把更多确定性建立在订单确认之后。也就是说,企业不急着在成品层锁定未来,而是把决定权留给真实订单。
所以,MTO 的逻辑不是“我什么都不准备”,而是“哪些东西可以先准备,哪些东西必须等订单拍板后再启动”。
它不是简单往后拖,而是更谨慎地决定:哪一层该前置,哪一层不能冒进。
这就是脱钩点真正的意义。它不是制造术语,而是经营世界里一道很硬的边界。
边界放在前面,企业扛更多库存风险,换更多交付确定性。
边界放在后面,企业扛更多订单组织压力,换更低的成品风险和更强的定制适配。
三、库存性质不同:一个追求共享,一个追求绑定
MTS 的库存,本质上是共享库存。
它的价值,不是“存在仓库里”,而是“可以服务更大的需求池”。今天给A客户,明天给B客户;这个区域没消化,另一个区域还能接;这一单没用上,下一单还有机会。
MTS 的库存真正重要的,不是数量,而是流动性和共享性。
共享能力越强,库存风险越容易被摊薄,交付速度越容易被稳定化。
MTO 的库存,则更多指向订单绑定。
它不一定意味着所有东西都绝对专属,但核心承诺越来越围绕具体订单展开。某些物料、某些半成品、某些产能窗口,一旦开始服务这张订单,它们就不再天然属于整个需求池,而开始和这张订单的兑现绑定在一起。
这背后,其实是两种完全不同的经营语言。
MTS 说的是:资源先共享,需求来了再分配。
MTO 说的是:订单先成立,资源再跟着锁定。
所以,库存差异真正不在“有”或“无”,而在“为谁而存在”。
为需求池存在,就是 MTS 的世界。
为订单存在,就是 MTO 的世界。
很多企业的问题,恰恰出在这里。明明该共享的库存,被切成一堆“谁都不敢动”的伪专用品;
明明该绑定的资源,又被临时调来调去,最后谁都说自己重要,真正的客户承诺反而最不稳。

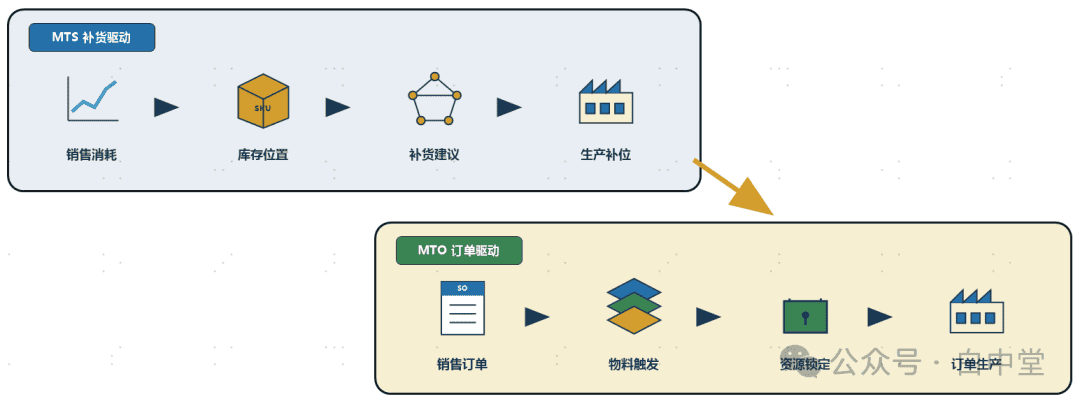

四、计划由什么触发
MTS 和 MTO 的计划,不只是输入不同,触发方式也不同。
MTS 更偏向补货驱动。
销售、消耗、库存水平、服务目标、补货策略,这些因素合在一起,推动企业不断判断:哪些产品该补,补到什么水平,什么时候提前拉动供给。
它的计划主线,更像一条滚动的补位逻辑。不是等到某一张单子发号施令,而是围绕需求池的节奏,持续维持一个可交付状态。
MTO 则更偏向订单驱动。
订单一来,供给链条才开始更明确地展开。哪些物料被触发,哪些工序被拉起,哪些资源该被预留,哪些时间窗该被正式占用,都围绕具体订单展开。
这两种策略下,企业计划部门干的都叫“做计划”,但实质完全不一样。
MTS 是在维持一种提前可得的供给秩序。
MTO 是在围绕一张张订单组织兑现秩序。
成熟的企业,不会只是说“我们既有 MTS,也有 MTO”,
它更会把这句话往下落:
哪些对象由补货驱动,哪些对象由订单驱动。
一旦这条线划清,计划体系才开始真正顺起来。

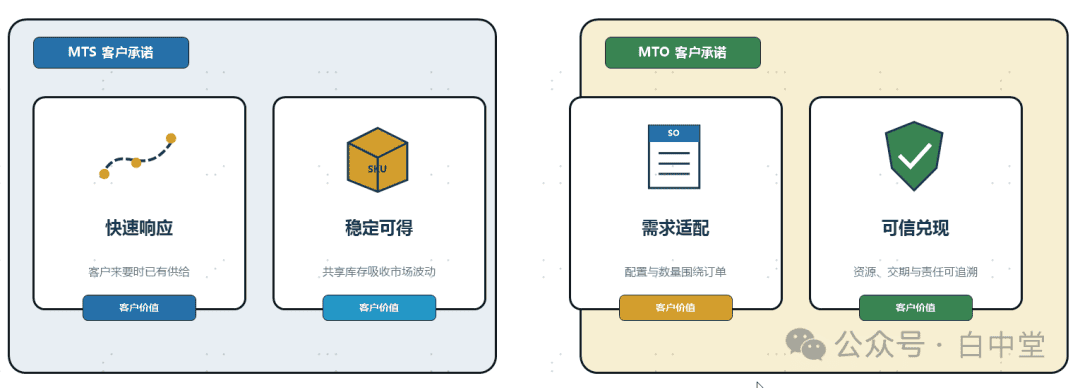

五、客户承诺方式不同
企业做策略,归根到底是为了回应客户。
所以,MTS 和 MTO 最终真正分开的地方,还是客户承诺。
MTS 卖的,是即时可得。
客户要的是速度、稳定、低等待成本。企业承诺的是:你来要的时候,我已经有了,我不用从零开始组织。
所以,MTS 的客户体验重点,是快和稳。不是每次都特别个性化,但每次都尽量别让客户等。
MTO 卖的,则是专属兑现。
客户要的往往不是“立刻有现货”,而是“我这个要求,你能不能按我这张单子的边界认真兑现”。
企业承诺的也不是即时,而是围绕这张单子形成一条可站得住的兑现路径。
所以,MTO 的客户体验重点,不只是交期,而是交期背后的可信度。
不是今天拍胸脯答应,明天再说内部困难;
而是订单一旦确认,企业就知道这条兑现链是怎么走的。
MTS 更像在卖一个稳定的交付界面。
MTO 更像在卖一套围绕订单展开的供给认真度。
六、共性:MTS和MTO本质上都是计划体系问题
MTS 和 MTO 都不是车间单独能决定的生产方式,而是企业层面的计划体系问题。
第一,两者都要先有策略,再有计划。
MTS 不是“库存多一点”就自然成立,MTO 也不是“订单来了再开工”就自然成立。两者都必须先回答:企业打算用什么方式满足客户,愿意把风险放在哪,想把确定性建在哪。这个问题不先回答,后面做什么计划都会跑偏。
第二,两者都依赖规则。
MTS 需要补货规则、安全库存规则、冻结规则、服务水平规则。
MTO 需要订单触发规则、资源锁定规则、变更规则、插单规则、交付边界规则。
没有规则,MTS 会做成一边积压一边缺货,MTO 会做成一边改期一边失控。
第三,两者都要进入同一条计划链。
不管是 MTS 还是 MTO,都不可能脱离经营目标、主计划、物料展开、产能约束、执行反馈单独存在。
差别只是逻辑不同,不是可以脱离体系。
MTS 要把预测和补货收进计划链,
MTO 要把订单和资源锁定收进计划链。
第四,两者都必须面对约束。
产能约束、供应约束、交付约束、财务约束,这些谁都躲不过。
MTS 不是有库存就无敌,MTO 也不是有订单就天然合理。
最终都得接受现实拷打:做不做得出来,排不排得下去,值不值得做。
七、现实世界里,很多企业不是二选一,而是在管理“边界”
同一家公司里,标准品可能适合 MTS;
客户专规品可能适合 MTO;
同一条产品线里,基础配置可能按共享逻辑走,特殊配置则必须围绕订单展开;
同一个客户群体里,一部分需求买速度,一部分需求买专属兑现。

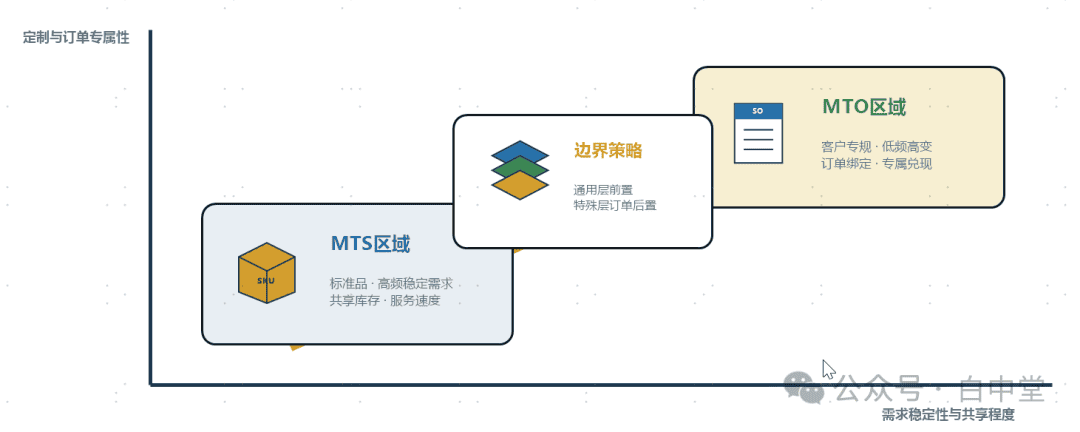

真正成熟的企业,往往不是纯 MTS,也不是纯 MTO,而是懂得给不同业务划边界。
关键不在于“混合”这两个字,关键在于边界清不清。
哪些需求是需求池逻辑,
哪些需求是订单逻辑;
哪些资源该共享,
哪些资源该绑定;
哪些产品适合前置,
哪些产品必须后置;
哪些客户承诺卖的是快,
哪些客户承诺卖的是专属兑现。
这些边界一旦说清,混合策略不是混乱,反而是成熟。
怕就怕嘴上说灵活,实际上没有边界。
今天按 MTS 补货,明天大客户一来全改成专单优先;
说自己做 MTO,可一遇到交期压力又开始拿共享库存到处拆补。
八、真正的差别,不是谁有库存,而是谁把承诺放在什么地方
MTS 把承诺更多放在共享库存、前置准备和补货秩序上。
MTO 把承诺更多放在真实订单、资源锁定和专属兑现上。
一个先把确定性准备出来,
一个先把订单对象立起来。
一个靠“提前有”,
一个靠“来了以后能认真兑现”。
两者都在追求确定性,只是承担风险和组织供给的方式完全不同。
而它们的共性又提醒企业:
不管你站在哪边,都别把策略理解成车间动作。
它一定是计划体系问题,是经营选择问题,是规则和边界问题。
我们的客户承诺,究竟是建立在共享库存上,还是建立在订单资源上。
这句话一旦答明白,MTS 和 MTO 的差异就不再是概念差异,而会变成一整套计划秩序的分野。
